25-11-2025
Update 2 december
Onze woordvoerder Mark Verheul gaat vanavond met met de volgende insteek beginnen aan het debat.
"Vanavond op de agenda: het voorstel voor een gezamenlijk zwembad met Hardinxveld-Giessendam"
Weet u het nog?
- Het college en een deel van de gemeenteraad blijven ervan overtuigd dat Sliedrecht een extra woonwijk nodig heeft om voorzieningen als de bibliotheek, sportzalen en een zwembad te kunnen blijven betalen.
- Maar zoals het er nu naar uitziet, verdwijnen juist voorzieningen – of komen ze slechts in een magere versie terug.
- Op 24 april 2024 besloten de coalitiepartijen (SGP-CU, VVD & CDA) dat Sliedrechters geen recht meer hebben op een buitenzwembad en dat we genoegen moeten nemen met minder voorzieningen.
- Ondertussen is er al €145.000,- uitgegeven aan onderzoeken en voorbereidingen… en vanavond vraagt het college opnieuw €140.000,- extra.
Wat ligt er nu voor?
Er zijn drie mogelijke locaties onderzocht op bereikbaarheid, externe veiligheid en geluid. Uit het onderzoek blijkt dat alle drie locaties in de basis geschikt zijn en dus voorlopig in beeld blijven.
-> Maar twee van deze locaties zijn al beoogd voor woningbouw. Dat betekent dat het aankopen van grond straks kan oplopen tot miljoenen euro’s aan extra kosten.

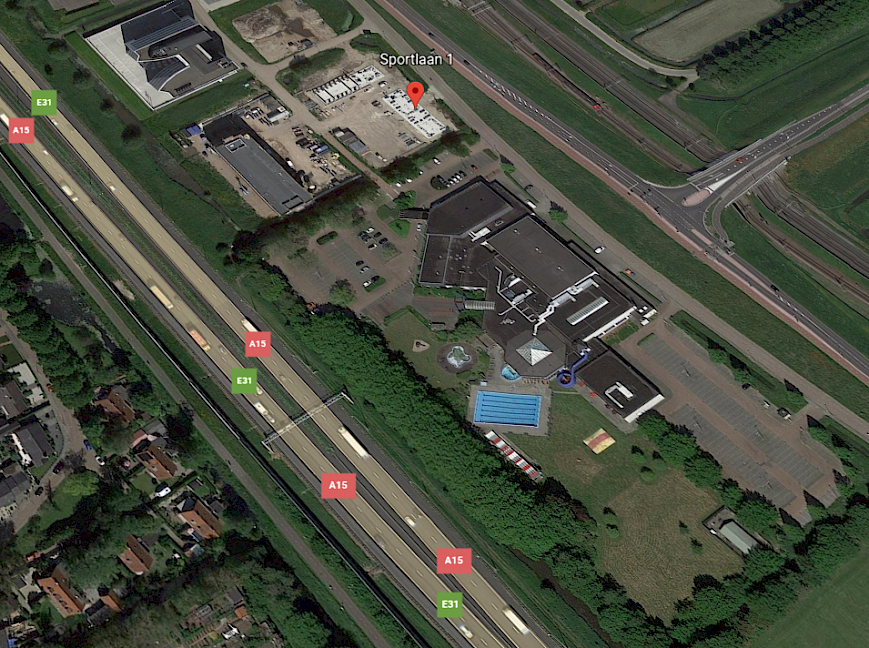

De drie locaties zijn:
Daarnaast is er een behoefteonderzoek gedaan. Er zijn 1325 vragenlijsten ingevuld wetenschappelijk gezien genoeg voor een representatief beeld, voor de goede orde met het onderzoek en de aantallen is niks mis. Echter de manier waarop het college de antwoorden leest is de onze niet, de vraag over het zwembad houden waar het nu staat is tenslotte niet gesteld.
En dan de kosten…
In het voorjaar werd de bouw van een gezamenlijk zwembad nog geschat op €19 miljoen. Nu staat de teller al op €25,8 miljoen.
Onze conclusie
PRO Sliedrecht blijft tegenstander van een zwembad over de dorpsgrens heen! Sliedrechters verdienen een volwaardig zwembad met buitenbad, gewoon in ons eigen dorp – niet kilometers verderop.
Alle kredieten die inmiddels in de honderdduizenden euro’s lopen en de miljoenen die nog moeten volgen, hadden wij liever geïnvesteerd in écht nuttige dingen voor Sliedrecht.
Wat vooraf ging
25 november 2025
Hoewel we nog allerlei informatie aan het verzamelen zijn wordt er weer een besluit gevraagd op 16 december 2025. Korte versie: betaal uw deel zijjnde € 140.000 voor een vervolg onderzoek op 3 locaties.
Even verder waar we 2 1/2 jaar geleden zijn gestopt: Het zwembad en het zalencentrum moeten weg voor de fly-over die aan moet sluiten op de kruising Stationsplein - Sportlaan en de N482. Wij weten nog goed dat we adviezen kregen dat dat bouwkundig niet te doen is maar de gemeenteraad negeerde in meerderheid dat advies.
Op 28 oktober kregen wij een opvallende presentatie:
Een van de conslusies
Verkeer ▪ Aansluiting op onderliggend wegennet conform voorkeursvariant is niet mogelijk: ▪ Onvoldoende capaciteit ▪ Ruimtelijk en / of verkeerskundig niet inpasbaar
Dat advies hebben wij al voorbij zien komen en de experts vinden het nu ook. Aansluiting dus op de Sportlaan ergens tussen de buitenste voetbalvelden en de paarkeersplaats tussen de Lockhorst en voetbalvelden in.
Of het zalencentrum en het zwembad nu moet wijken voor de verbinding hebben we inmiddels op 3 manieren gevraagd. Officiele antwoord kwam op 12 november
Vreemd blijft dat er niet keken is naar de mogelijkheden. Mocht het ooit gebeuren dan liggen er geen voetbal velden meer maar een industriegebied. Een leeg vel papier om in tekenen en waarbij wellicht ruimte gevonden kan worden om een (wat minder potsierlijke) verbiding te laten eindigen / beginnen.
Dan maak je een afweging op basis van de gegevens die je hebt en die je openbaar maken delen. Op 2 december het eerste debat over of we verder gaan?
Hoewel het besluit of we het gaan doen niet genomen wordt op 16 december geeft het openbare deel al wat weg over de eindresultaat. 3 locaties en allemaal onder een gemeentelijke BV. Vermoedelijke kosten van een nieuw zwembad met ligweide en buitenbad rond de 30 miljoen ( gezamelijk). Er is ook nog een bijlage over de grondexploitatie die wij niet mogen delen. Ondanks dat hebben wij al vele inwoners gesproken die die rekensom ook kunnen maken. Dan blijft dus de vraag hoe rieel zijn de 3 opties nog?
De optie van het reeds gereserveerde geld het huidige zwembad op te knappen wordt niet gesproken. Die pot geld staat al welklaar sinds 2024toen werd besloten de verbinding te onderzoeken. Klein feitje tussendoor de ontwikkelaars hebben nog niet afgerekend.
Onder de voorwaarde, dat er een overeenkomst is met projectontwikkelaars voor 1 juli 2024, in te stemmen met een voorbereidingskrediet van € 3,8 miljoen, waarvan € 1,9 miljoen wordt afgedekt door een bijdrage van derden;
3. In de reserve Koers 2030 een bedrag van € 1,9 miljoen te reserveren als risicodekking voor het voorbereidingskrediet;
4. In de reserve Koers 2030 een bedrag van € 4,5 miljoen te reserveren voor het afboeken van de boekwaarde van de Lockhorst (en de korfbalvelden);
Lees verder in het dossier Noord-Zuid
Wat vooraf ging:
Update 27 januari 2023
We moesten er 3 keer om vragen maar eindelijk antwoord. Het zwembad moet zo ie zo weg voor de mooie fly-over maar het het lot van het zalencentrum, sporthal en brasserie is nog niet bekend. Het wordt steeds vreemder..... Lees hier het antwoord
Update 25 januari 2023
Omdat er in de nieuwe plannen voor de scholen op de Valkweg ruimte is gemaakt voor een nieuwe sporthal ( in plaats van Sporthal de Valk) werden er gisteren in de oordeelsvormende raadsvergadering goede vragen gesteld over het zogenaamde Ontwikkelperspectief Sportaccomodaties. In dit stuk wordt er gekeken hoe in de toekomst om te gaan met onze sport accomdaties. De vraag die hierin mede wordt beantwoordt is of we voldoende accomodaties hebben om alles wat we willen ook kunnen doen. Dit stuk wordt in het tweede kwartaal van dit jaar besproken met de gemeenteraad.
Met andere woorden voor De Valk maar daaraan voor ons ook vastgeskoppeld Sporthal de Lockhorst kunnen we vervangen / slopen voordat we bepalen wat we willen en nodig hebben in de toekomst.
Deze vervolgvraag gisteren werd wel gesteld (niet door ons) maar helaas niet van een antwoord voorzien door het college. Sterker nog als je de documenten leest ( klik hier) is de Sporthal de Lockhorst welliswaar slecht bezet maar opheffen levert nu problemen op in de andere hallen. Van deze accomodaties waarvan we er gaan we er al een vervangen, die kost 5,7 miljoen euro maar of datgene wat nodig is er ook kan is niet bekend.
Dat leverde verwarring op bij ons als fractie, de sloop in 2028 had toch betrekking op het gehele pand / Sporthal, Zwembad, Brasserie en Zalencentrum ? of toch niet ?
Google leert ons dat het past zal kunnen passen een deel van het pand te laten staan, maar wij zijn geen expert. Dus de vervolgvragen maar gesteld om het zeker te weten.

Wat vooraf ging
Hoewel de vragen en dus ook de antwoorden wat diep in de techniek gaan hebben wij ze hier online gezet.
Kort samengevat de investeringen die we nu moeten doen ( voornamelijk in het zwembad) moeten worden afgeschreven. Deze afschrijvingen worden normaal verdeeld over 15 of 20 jaar, de zogenaamde technische levensduur. Nu het plan is het complex te slopen in 2028 zou dit moeten worden ingekort naar 5 jaar. Boekhoudkundig gaat het, op deze manier, kloppen dit niet te doen maar het gevolg is dat als de sloop doorgaat in 2028 de gemeente Sliedrecht de openstaande kosten in een keer gaat afschrijven. De Sliedrechtse kosten van het nieuwe viaduct stijgt hiermee weer met ruim € 450.000. De gevolgen over waar te (diploma) zwemmen, te korfballen, te tuinieren, te skeeleren, te schaatsen enz. nog dara gelaten.
Antwoord op vraagt 4 leert ons dat het beschikbare geld waaruit we dit soort lasten betalen bijna leeg is. Wat het aangeeft is dat er buiten deze projecten dit potje met geld, tot en met 2028, bijna leeg is. Wat ook kan is dat het college ook zelf wel weet in een onhaalbaar project te zijn gestapt, de toekomt zal het leren.
In ons dorp gaat het al een tijdje over het nieuwe viaduct over de A15. Van de rijksoverheid hebben we zelfs subsidie gekregen en hoeft de gemeente Sliedrecht nog maar 11 miljoen euro bij elkaar te sprokkelen. Daarnaast verdwijnen er wat moestuinen, gebouwen en sportverenigingen al was bij de laatste bewonersavond nog niet veel duidelijk wie wel en wie niet.
Wat al wel lang in de lucht hing was dat zalencentrum de Lockhorst en ons zwembad in de weg stonden om de "Koers 2030" brug aan te laten sluiten bovenop de weg richting de polder,
Dat het zwembad en het zalencenttrum worden gesloopt is inmiddels opgeschreven door het college. Er wordt nog "vermoedelijk" geschreven maar alle investeringen voor de renovatie worden inmiddels teruggetrokken. Geheel in stijl van de nieuwe werkwijze van het nieuwe college wordt niet om een besluit van de gemeenteraad gevraagd maar wordt er in een hoog tempo geschoven met geld. Hierdoor raken wij in ieder geval het overzicht kwijt en hebben deze vragen gesteld.
Want het onderzoek naar het nieuwe zwembad dat door de coalitie nog "verkocht" werd onder het mom van klimaatneutraal moet nog starten (lees hier het idee). Het woord viaduct werd nog niet genoemd maar het idee was vermoedelijk "laten we met een mooie excuus vast beginnen aan een nieuw zwembad". We dachten het al en het bewijs is nu hier.
Dit omdat de deadline erg hard is namelijk 2028 (eerste kwartaal) anders verliezen we het geld van de rijksoverheid.
Dus de vraag waar we in Sliedrecht anno 2028 kunnen zwemmen is er een die nog wel wat vaker op tafel komt te liggen!!
Lees hier de brief van het college en leer wat een scopewijziging is....
Deze informatie roept de volgende vragen op:
Geacht college,
Naar aanleiding van deze CIB hebben wij de volgende verheldering vragen.
1. Aangaande de investering, welke niet worden gedekt uit uit de voorziening (dus geactiveerd worden) zijn ruim € 800.000 lager. Dat is meer dan de helft van het investeringsbedrag. Daar staat tegenover een lagere kapitaallast van € 21.000. Hoe kan dit, je zou dan toch een hogere besparing op de kapitaallasten verwachten. Graag een uitleg
2. Als het pand over 5 jaar wordt gesloopt, hoe kan het dan dat de kapitaallasten slechts € 37.800 zijn. De investering van € 645.000 moet dan toch over de restant levensduur van het pand afgeschreven worden? Dus als het zwembad nog tot 2028 blijft bestaan, in 5 jaar afschrijven. Dat is minimaal 645.000/5 = € 129.000 exclusief rente aan kapitaallasten per jaar. Graag uitleg waarom dit niet gebeurd?.
3. Wat worden de voordelen van het slopen van het zwembad. Zoals de jaarlijkse subsidie en de onderhoudskosten ?
4. Ten slotte zouden we graag een overzicht zien van het saldo en het verloop in de komende jaren t/m 2028 van de stelpost kapitaallasten in zijn geheel.
Timo Pauw Raadslid
